Ännu en vecka med byte av kylanläggning på landets äldsta landbana för bandy är slut. Arbetet med att lägga ut slang, och täcka den med stenmjöl, har kommit igång ordentligt nu efter tidigare problem. Uppskattningsvis hann entreprenörerna med en sjättedel av isytan under den här veckan. Arbetet görs till stor del manuellt och är därför tidskrävande. Håller entreprenörerna samma tempo fortsättningsvis bör all slang och stenmjöl att vara på plats en bit in i oktober. Det kan vara värt att notera att det är två olika firmor som gör det här jobbet. En firma har ansvaret för att lägga ut slangen, en annan ser till att det stenmjöl som ska fixera och täcka slangen kommer på plats. Även provtryckning av den slang som lagts ut har kommit igång.
I maskinrummet pågår diverse elarbeten för att kunna koppla in de två nya kylaggregaten samtidigt som en byggfirma börjat med taket på den utbyggnad som gjorts.
Någon ny information om tidsplanen har föreningen inte fått. Senaste uppgiften är att arbetet ska vara klart som planerat den 20 oktober.
Här är några tider som gäller enligt den tidsplan som reviderades den 25 augusti:
Lägga kylslang … 11 augusti – 5 oktober
Täcka kylslang med sand … 18 augusti – 12 oktober
Installation av kylteknik … 16 augusti – 1 oktober
Asfaltering runt pisten … 26 september – 7 oktober
Besiktning … 4 oktober
Igångkörning, injustering, provningar osv … 4–19 oktober
Projektet klart … 20 oktober
En tråkig nyhet från veckan är förstås den om att frigolitrester från Västanfors IP, via en brunn på idrottsplatsen, har kommit ut i dagvattnet och sedan nått Stora Aspen. Det här kan vara ett miljöbrott och något som Fagersta Nyheter har uppmärksammat. Frigoliten kommer från gamla markskivor som skadades i samband med att de och sanden ovanpå togs bort tidigare i somras. Det finns tyvärr väldigt mycket gammal frigolit, i små små bitar, på, och runt området närmast, IP nu. Vem som ska ta hand om frigoliten, och hur det ska gå till, är oklart.
Tänk på att det är absolut förbjudet för obehöriga att vara inne på idrottsplatsen under byggtiden.

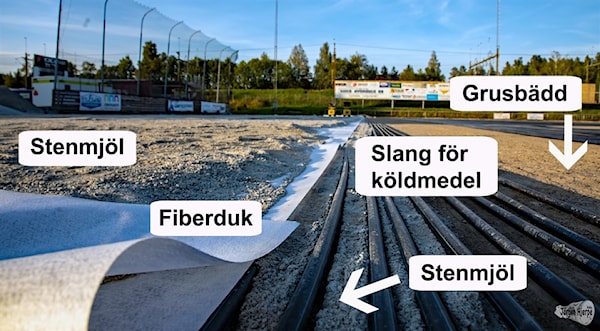

BILDEN: Arbetet med att färdigställa ispisten har kommit igång på allvar. Slangen för köldmedel placeras på den nya grusbädden. Med stenmjöl fixeras slangen i rätt läge och ovanpå slangen rullas fiberduk ut som sedan täcks med 30 millimeter stenmjöl.
A-lag Träning | 10 jun, 18:00 |
A-lag Träning | 17 jun, 18:00 |
U14 Sörmlands Sparbank Cup U15 | 18 okt, 18:00 |
Jag hoppas att spelarna tränar hårt så att de kan göra en bra säsong o inte kommer för långt ner i tabellen.
RapporteraRapportera
